Актуальний статус будівництва житлового комплексу Great

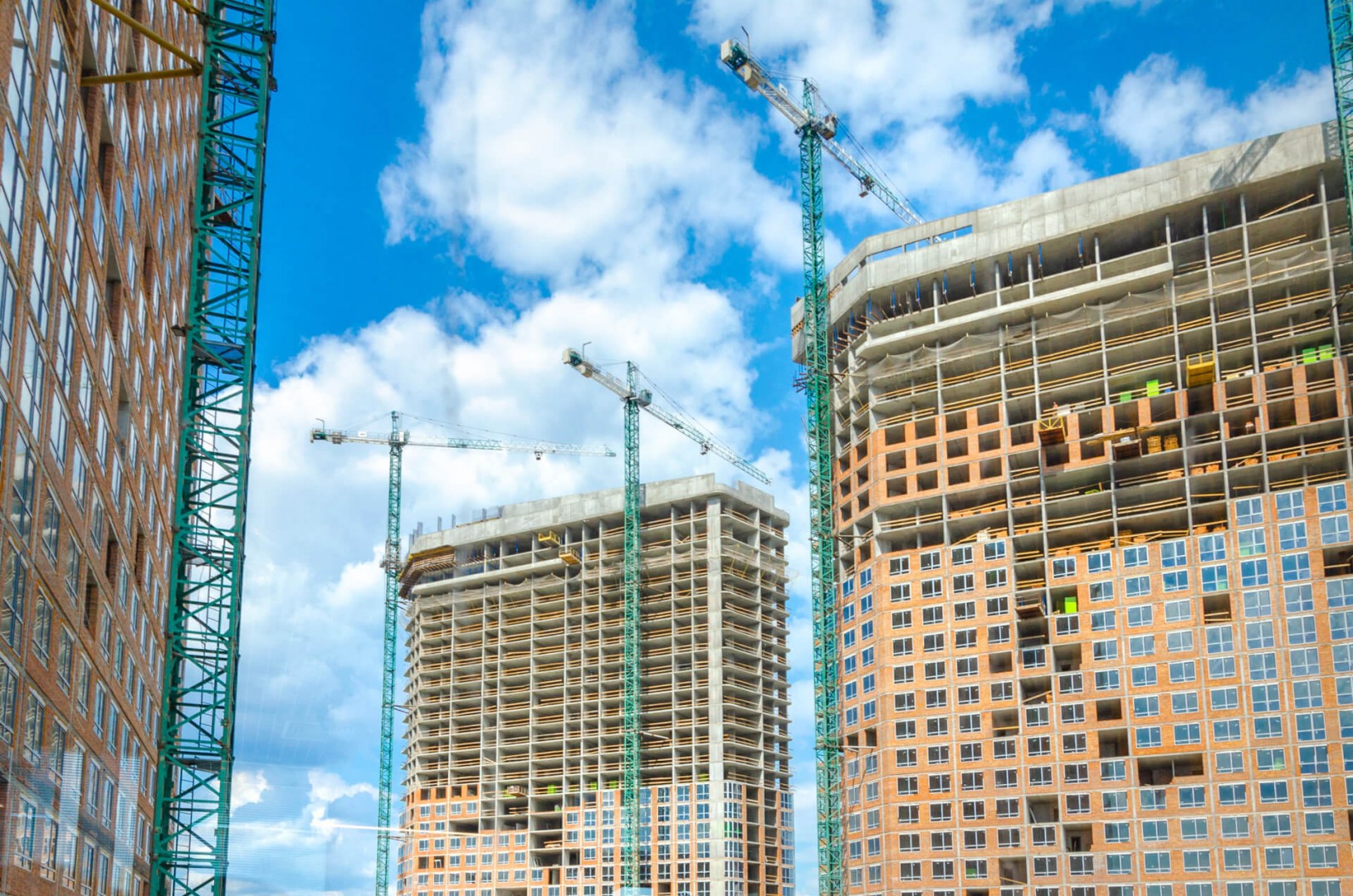

Станом на липень 2020 року вертикальні конструкції монолітного каркасу першого будинку майже залили, сходові марші готові повністю і триває встановлення металопластикових вікон.
Каркас другого будинку готовий на 98 відсотків, сходові марші виконані повністю, а цегляна кладка зовнішніх стін готова на 60 відсотків. Внутрішні стіни і перегородки влаштовані на половину, в більшій частині будинку вже змонтовані металопластикові вікна.
Моноліт і сходові марші третього будинку готові повністю. Тут майже закінчили цегляну кладку зовнішніх стін. Внутрішні стіни і перегородки виконані на 70 відсотків, три чверті будинку вже з вікнами. Монолітний каркас четвертого будинку готовий на 45 відсотків. Сходові марші — на 10 відсотків. У п’ятому будинку повністю влаштовані палі і залита плита-ростверк. У шостому — почали зводити монолітний каркас.
